云南农业大学东校区校园道路改扩建工程施工公告

来源: 基建处    时间:2026年07月03日    浏览量:

全体师生员工、校内各单位:

为进一步优化校园道路交通环境,完善校园基础设施建设,切实解决校内部分道路老化破损、通行狭窄、排水不通畅等问题,全面提升校园道路通行的安全性、舒适度,优化校园整体环境风貌,为全校师生打造整洁、畅通、安全的出行条件。经学校研究决定,启动校内道路改扩建专项施工工程。为最大限度降低施工对学校正常工作与师生日常生活的影响,本次工程分阶段、分区域封闭施工,具体施工安排公告如下:

一、第一阶段施工(放假前)

施工时间:7月1日—7月18日

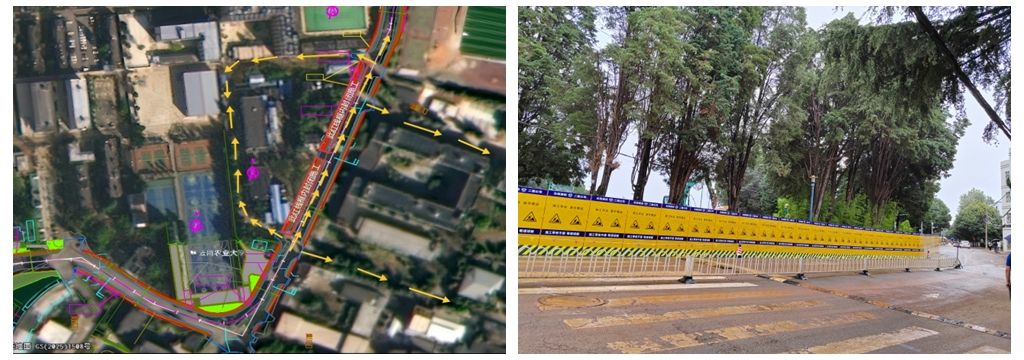

施工范围:K0+000-K0+180、K0+290-K0+460、K0+500-K0+685左幅段

施工方式:对上述路段现有道路左侧人行道进行局部封闭施工。

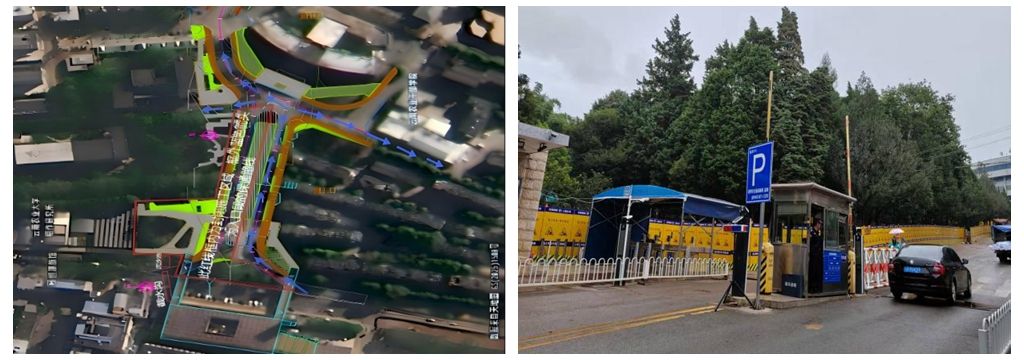

第一段:大门至耕读楼左幅

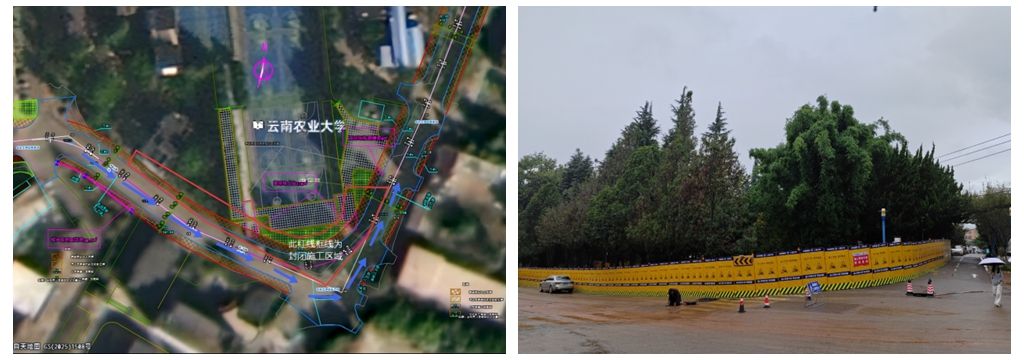

第二段:校医院至蜂学楼左幅

第三段:蜂学楼至稻香园东侧水池左幅

二、第二阶段施工(放假后)

施工时间:7月18日—9月3日

施工方式:整体分为四段同步平行施工

1. 西北门K0+000-K0+180路段实行全封闭施工,施工期间开放职工生活区旁道口,保障人车正常通行;

2. 耕读楼K0+180-K1+563终点路段,采用水码设置道路中线隔离警示,全程实施半幅S型车道通行,保障道路基本通行能力。

本次校园道路改扩建是改善校园办学条件、美化校园环境的重要民生工程。施工期间学校将督促施工单位优化施工方案、合理安排施工时序,加快施工进度、保质保量完成改造工作,最大限度降低施工对校园正常秩序的影响,由此带来的诸多不便,敬请全体师生员工谅解!

东门入口效果图


特此公告。



云南农业大学

2026年07月03日
